      鋼結構防火涂料涂裝工程質量管理

      發布日期:2022-04-26 點擊率:32

      1、依據標準:

      《建筑工程施工質量驗收統一標準》         GB50300-2001

      《鋼結構工程施工質量驗收規范》           GB50205-2001


      2、施工準備

      2.1材料及主要機具:

      2.1.1防火涂料:需使用經主管部門鑒定,并經當地消防部門批準的產品。如××大廈使用的ST1-A型防火涂料,經公安部四川消防研究所鑒定,并經北京市消防局批準,使用前檢查批準文件,并以100t為一批檢查出廠合格證。技術性能應滿足有關標準的規定;

      2.1.1.1耐火試驗由消防局每1000t現場抽樣一次,送國家耐火構件質量監督中心檢驗,其耐火極限應符合設計要求。

      2.1.1.2粘結強度及抗壓強度每500t抽樣一次,送國家化工建材檢測中心檢驗,其粘結強度及抗壓強度應大于技術指標的規定。

      2.1.2高強膠粘劑及鋼防膠由廠家配套供應,按說明書使用。

      2.1.3鋼絲網、鋼篩卡、塑料布等。

      2.1.4主要機具:混合機、灰漿泵、鋼絲網剪刀、鐵鍬、手推車、計量容器、帶刻度鋼針、鋼尺等。

      2.2作業條件:

      2.2.1應由經批準的施工單位負責施工,檢查資質批準文件。

      2.2.2基層處理:徹底清除鋼構件表面的灰塵、浮銹、油污。

      2.2.3對鋼構件碰損或漏刷部位應補刷防銹漆兩遍,經檢查驗收方準許噴涂。

      2.2.4噴涂前將操作場地清理干凈,靠近門窗、隔斷墻等部位,用塑料布加以保護。

      2.2.5固定鋼絲網:按構件形狀剪好鋼絲網,用ф6鋼筋卡固定在鋼構件上,鋼絲網與鋼構件間留有5~10mm間隙。


      3、操作工藝

      3.1工藝流程:

      作業準備→防火涂料配料、攪拌→噴涂→檢查驗收。

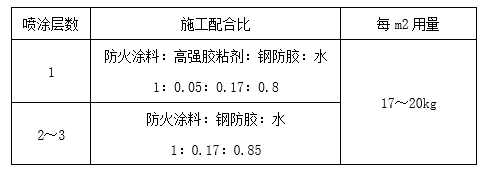

      3.2防火涂料配料、攪拌:粉狀涂料應隨用隨配。以ST1-A型配合比如下


      攪拌時先將涂料倒入混合機加水拌合2min后,再加膠粘劑及鋼防膠充分攪拌5~8min,使稠度達到可噴程度。

      3.3噴涂:

      3.3.1一般設計要求厚度為經耐火試驗達到耐火極限厚度的1.2倍,以耐火極限為梁2h,柱3h,其設計厚度為梁30mm,柱35mm。第一層厚1cm左右,晾干七~八成再噴第二層,第二層厚1~1.2cm左右為宜,晾干七~八成再噴第三層,第三層達到所需厚度為止。

      3.3.2噴涂時噴槍要垂直于被噴鋼構件,距離6~10cm為宜,噴涂氣壓應保持0.4~0.6MPa,噴完后進行自檢,厚度不夠的部分再補噴一次。

      3.3.3正式噴涂前,應試噴一建筑層(段),經消防部門、質監站核驗合格后,再大面積作業。

      3.3.4施工環境溫度低于+5℃時不得施工,應采取外圍封閉,加溫措施,施工前后48h保持+5℃以上為宜。

      3.4檢查驗收:噴完一個建筑層經自檢合格后,將施工記錄送交總包,由總包、分包、甲方(監理)三方聯合檢查。用帶刻度的鋼針抽查厚度,如發現厚度不夠,補噴或鏟掉重噴。用錘子敲擊檢查空鼓,發現空鼓應重噴。合格后,辦理隱蔽工程驗收手續。

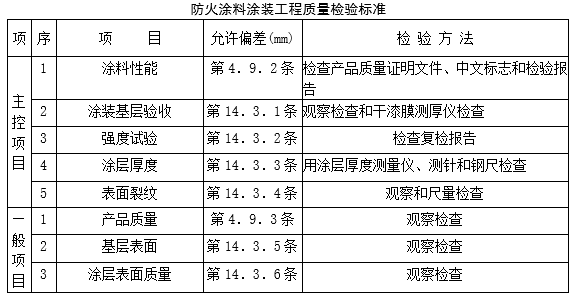

      4、質量標準


      5、成品保護

      5.1防止碰撞損壞:防火涂料硬化后強度仍然不高,施工中易碰撞部位應加以臨時保護,減少損壞。

      5.2防污染:噴涂前對半成品做好保護,特別是臨近噴涂部位用塑料布包好。


      6應注意的質量問題

      6.1空鼓:首先配合比應嚴格掌握,基層處理干凈是關鍵,并注意分批抽檢原材料粘結強度。

      6.2裂紋:環境溫、濕度應適宜,分層噴涂時通風干燥的時間要掌握好。

      6.3厚薄不勻:噴涂時噴嘴角度應與構件表面垂直,距離適宜,各層噴涂應有一定的時間間隔,不可跟的過緊。


      7、質量記錄

      7.1防火涂料材料質量證明書及檢驗報告。

      7.2隱蔽工程驗收記錄。

      7.3涂裝檢測資料。

      7.4分項工程質量檢驗評定。

      7.5設計變更、洽商記錄。


      下一篇: PLC、DCS、FCS三大控

      上一篇: 索爾維全系列Solef?PV

      推薦產品

      更多
      主站蜘蛛池模板: 在线亚洲97se亚洲综合在线| 一本久道综合色婷婷五月| 亚洲精品第一国产综合亚AV | 丁香五月亚洲综合深深爱| 伊人亚洲综合青草青草久热| 亚洲国产成人久久综合一| 亚洲免费综合色在线视频| 久久综合久久久久| 日韩亚洲国产综合久久久| 五月天婷婷综合网| 日本一道综合色视频| 噜噜综合亚洲AV中文无码| 久久婷婷五月综合色国产香蕉| 一本久道久久综合| 天天狠狠色综合图片区| 色与欲影视天天看综合网| 久久久久一级精品亚洲国产成人综合AV区| 亚洲av综合av一区| 伊人狠狠色丁香综合尤物| 国产精品综合视频| 综合久久久久久中文字幕| 久久综合九色综合97伊人麻豆| 亚洲综合无码精品一区二区三区| 国产精品综合一区二区| 91在线亚洲综合在线| 亚洲综合无码一区二区三区| 色妞色综合久久夜夜| 色婷婷综合久久久久中文| 亚洲国产综合在线| 亚洲综合国产精品| 亚洲综合激情六月婷婷在线观看| 久久综合狠狠综合久久综合88| 国产成人亚洲综合色影视| 偷自拍视频区综合视频区| 狠狠色丁香婷综合久久| 精品国产综合成人亚洲区| 久久婷婷香蕉热狠狠综合| 亚洲狠狠成人综合网| 一本一道色欲综合网中文字幕| 久久综合色之久久综合| 伊人久久大香线焦综合四虎|
